Une bonne nouvelle est venue renforcer les perspectives du projet en cours de chantier : le 11 décembre 2025, GazelEnergie a obtenu un arrêté préfectoral complémentaire autorisant l’augmentation de la puissance unitaire des éoliennes, portée de 3 MW à 3,6 MW.
Le parc affichera ainsi une puissance totale de 14,4 MW, en hausse sensible par rapport aux prévisions initiales, ce qui se traduira par une production annuelle significativement supérieure à celle qui avait été anticipée.

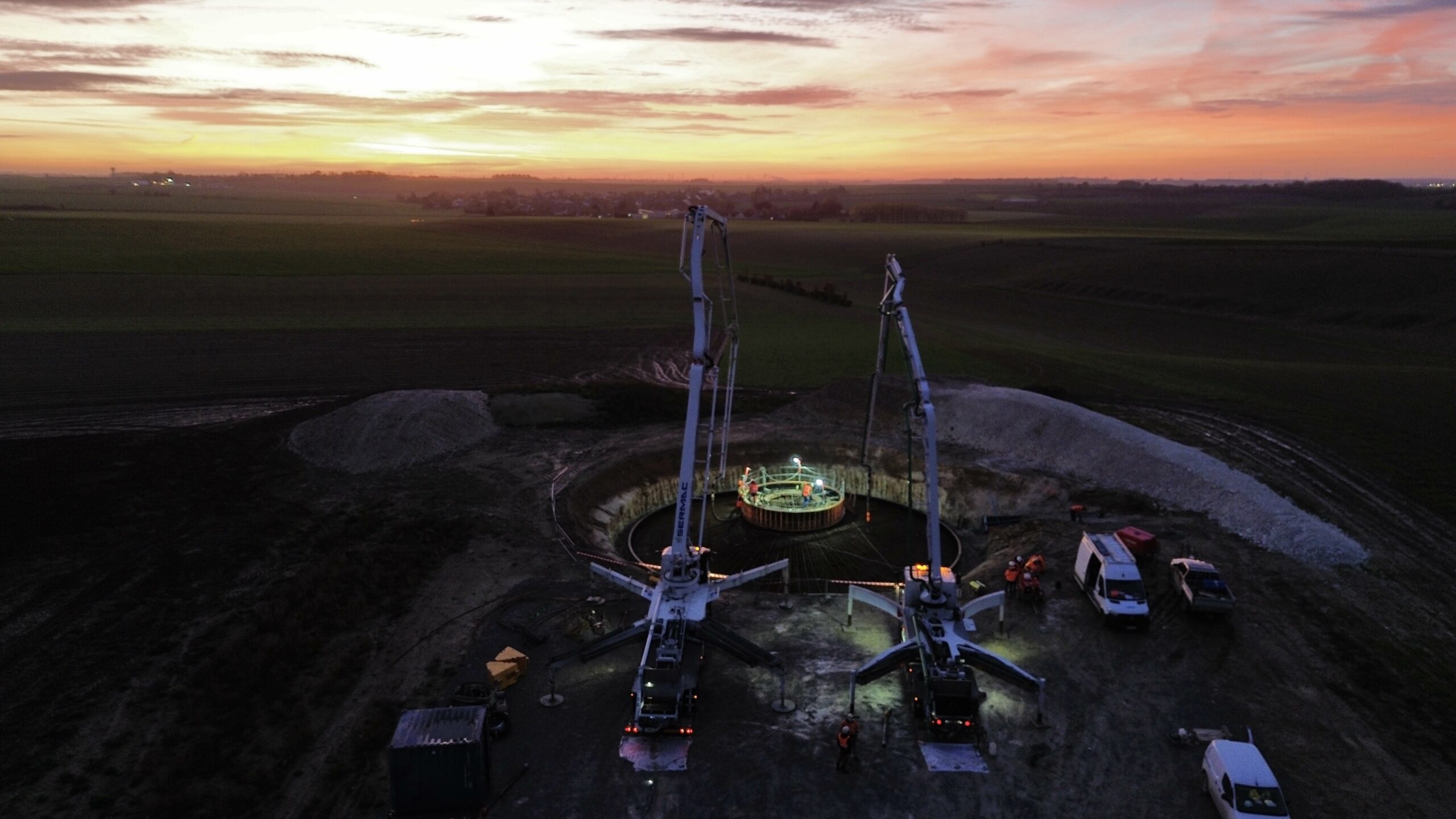

En parallèle, deux chantiers administratifs et techniques progressent simultanément. D’une part, la remise en état du site a débuté en mai : les pistes d’accès empruntées par les convois exceptionnels acheminant les éoliennes font l’objet d’une réfection, avec notamment la remise en conformité des élargissements et pan coupés créés pour le passage des convois.
D’autre part, la traçabilité des déchets est gérée dans le cadre de l’obtention de l’attestation réglementaire ATTES Éolien. Ce dossier administratif, qui démontre que le repowering a respecté les exigences de traçabilité des déchets, est instruit par le bureau de contrôle avant transmission à la DREAL.
« Le projet, dont le budget s’élève à 20,6 millions d’euros, est en bonne voie pour tenir l’ensemble de ses engagements, tant sur le plan calendaire qu’environnemental et réglementaire », conclut Roland Kouakou.
